• समाचार
  • राजनीति
  • समाज
  • नारायणी सेरोफेरो
  • स्वास्थ्य / जीवनशैली
  • मनोरञ्जन
  • आर्थिक
  • विचार
  • राशिफल
  • खेलकुद
×
आइतबार, कार्तिक ०१, २०८३
☰
आइतबार, कार्तिक ०१, २०८३
आइतबार, कार्तिक ०१, २०८३
    • समाचार
    • राजनीति
    • समाज
    • नारायणी सेरोफेरो
    • स्वास्थ्य / जीवनशैली
    • मनोरञ्जन
    • आर्थिक
    • विचार
    • राशिफल
    • खेलकुद

भर्खरै

कपिलवस्तुमा ट्रक र दुई मोटरसाइकल ठोक्किँदा एक जनाको मृत्यु, दुई घाइते

जग्गाको सिमाना विवादमा धकेलिँदा ७५ वर्षीय वृद्धको मृत्यु, एक जना पक्राउ

बुढीगण्डकी बाढी प्रभावित स्थानीय तहलाई तीन महिनाका लागि विपद् संकटग्रस्त क्षेत्र घोषणा

सुनचाँदीको मूल्य बढ्यो

प्रहरीको बर्दी डर होइन, भरोसा र सुरक्षाको प्रतीक बन्नुपर्छ : गृहमन्त्री गुरुङ

मंसिर ३ गते सौराहामा नेपथ्यको सांगीतिक कार्यक्रम हुने

सुनसरीमा ट्रकको ठक्करबाट मोटरसाइकल चालकको मृत्यु

नारायणी नदीमा खुट्टा धुन गएका आमा–छोरा बेपत्ता, ११ वर्षीया छोरीको उद्धार

चितवनमा मंसिर २५ देखि २७ सम्म ‘बिल्ड नेपाल एक्स्पो–२०२६’ आयोजना हुँदै

लोकप्रिय समाचार

  • १. चितवनमा मंसिर २५ देखि २७ सम्म ‘बिल्ड नेपाल एक्स्पो–२०२६’ आयोजना हुँदै

  • २. नारायणी नदीमा खुट्टा धुन गएका आमा–छोरा बेपत्ता, ११ वर्षीया छोरीको उद्धार

  • ३. मंसिर ३ गते सौराहामा नेपथ्यको सांगीतिक कार्यक्रम हुने

  • ४. कुटपिटबाट युवकको मृत्यु, एक जना पक्राउ

  • ५. प्रहरीको बर्दी डर होइन, भरोसा र सुरक्षाको प्रतीक बन्नुपर्छ : गृहमन्त्री गुरुङ

  • ६. नवलपरासी पूर्वमा अज्ञात वस्तु काट्ने क्रममा विस्फोट, दुई जना घाइते

  • ७. मुगुमा सुक्खा पहिरोले एक्स्काभेटरसहित चालक पुरिए, सहचालक घाइते

  • ८. तनहुँमा मोटरसाइकलको ठक्करबाट तीन वर्षीय बालकको मृत्यु

  • ९. मुगुमा खुडा प्रहार गरी ७५ वर्षीय वृद्धको हत्या, आरोपित पक्राउ

  • १०. तनहुँमा ट्रक दुर्घटना हुँदा चालकको मृत्यु, सहचालक गम्भीर घाइते

तनहुँ जलविद्युत् आयोजनाको डाइभर्सन टनेलको ‘ब्रेक थ्रु’


  •   आइतबार, फागुन २८, २०७९ मा प्रकाशित

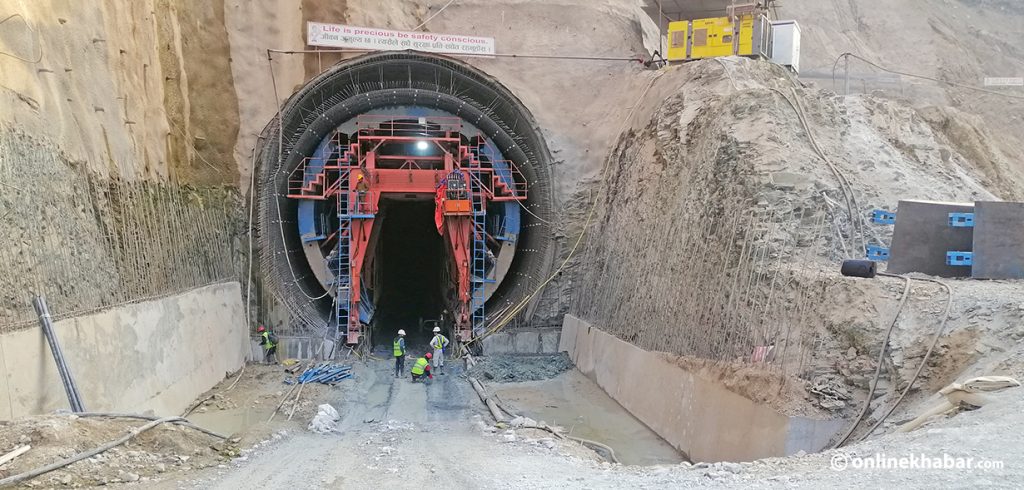

  • तनहुँको ऋषिङ गाउँपालिका–१ झापुटारमा निर्माणाधीन एक सय ४० मेगावाट क्षमताको तनहुँ जलविद्युत् आयोजनाको ‘डाइभर्सन टनेल’ (सुरुङ)को ‘ब्रेक थ्रु’ भएको छ । आयोजनाले छ सय २६.९२ मिटर लम्बाइको डाइभर्सन टनेलको निर्माण सम्पन्न गरेको हो । उक्त टनेलबाट नदीको पानी निकास गर्न सकिने आयोजनाले जनाएको छ ।

    Advertisement

    आयोजनाको बाँधस्थल निर्माणका लागि नदीको पानी तर्काउनुपर्ने हुँदा उक्त टनेल खनिएको आयोजना प्रमुख राजभाइ शिल्पकारले जानकारी दिए । उनका अनुसार नदीको सतहमा टनेल निर्माण गरिएको छ ।

    आयोजनाले गत माघमा प्रवेश सुरुङको ब्रेक थ्रु गरेको थियो । सेती नदीको बायाँ किनारतर्फबाट प्रस्तावित बाँधको माथिल्लो भागतर्फ जाने चार सय ३६ मिटर लम्बाइ र सात मिटर व्यास भएको प्रवेश सुरुङको ब्रेक थ्रु भएको थियो ।

    व्यास नगरपालिका–५ बेतेनी हुँदै बाँधतर्फ जाने उक्त सुरुङलाई आयोजनाको निर्माण सम्पन्न भएपछि पनि स्थायीरूपमा प्रयोग गरिने छ । आयोजनाको निर्माण सम्पन्न भएपछि यही सुरुङ हुँदै बाँधतर्फ जान सकिने छ ।

    आयोजनाको पहिलो प्याकेजअन्तर्गत एक सय ४० मिटर अग्लो बाँधलगायतका संरचना सोङदा कर्पोरेसन, भियतनाम–कालिका कन्सट्रक्सन प्रालि नेपाल जेभीले निर्माण गरिरहेको छ । जसअन्तर्गत अहिले मुख्य बाँध निर्माणका लागि नदी फर्काउनका लागि आवश्यक डाइभर्सन सुरुङ, बाँधको माथिल्लो भाग तथा स्लोप खन्ने कार्य, प्रवेश सडकको स्तरोन्नतिलगायतका काम भइरहेका छन् ।

    पाँच सय ३९.८ मिटर लम्बाइको डाइभर्सन सुरुङ–१ को ब्रेक थ्रु भइसकेको छ । आयोजनाको सुरुङ, विद्युतगृह निर्माण र हाइड्रोमेकालिकल तथा इलेक्ट्रोमेकानिकल उपकरण आपूर्ति, जडान तथा सञ्चालनलगायतका दोस्रो प्याकेजको निर्माण सिनो हाइड्रो चीनले गरिरहेको छ ।

    आयोजनाको तेस्रो प्याकेजअन्तर्गत दमौलीबाट चितवनको भरतपुरसम्म दुई सय २० केभीको डबल सर्किट प्रसारण लाइन निर्माणकार्य केइसी भारतले गरिरहेको छ । आयोजनाको समग्र निर्माण २०८३ साल असारभित्र सक्ने लक्ष्य राखिएको छ ।

    कम्पनीको पुँजी संरचना तथा वित्तीय व्यवस्थापन आयोजनाको कुल लागत (प्रसारण लाइन, ग्रामीण विद्युतीकरण तथा निर्माण अवधिको व्याजसमेत) ५० करोड ५० लाख अमेरिकी डलरको लागि एडिबीले १५ करोड, जापान अन्तर्राष्ट्रिय सहयोग नियोग (जाइका)ले १८ करोड ४० लाख, युरोपियन लगानी बैंकले आठ करोड ५० लाख र नेपाल सरकार/नेपाल विद्युत् प्राधिकरणले आठ करोड ६० लाख डलर व्यहोर्ने गरी वित्तीय व्यवस्थापन गरिएको छ ।

    तीनवटा प्याकेजमा काम भइरहेको आयोजनाको हालसम्म ३४ प्रतिशत भौतिक प्रगति भएको छ । आयोजनाले हालसम्म रु १३ अर्ब ७५ करोड ६७ लाख ५० हजार खर्च गरेको छ । आयोजनाको प्याकेज–१ अन्तर्गत हेडवर्क्स निर्माणकार्यका लागि सोङदा कर्पोरेसन, भियतनाथ कालिका कन्स्ट्रक्सन प्रालि, नेपाल जेभीसँग विसं २०७७ चैत ९ गते रु २१ अर्ब ६६ करोड ४० लाख ४१ हजार आठ सय ७८ मा खरिद सम्झौता भएको थियो ।

    यो प्याकेजअन्तर्गत मुख्य बाँध निर्माणका लागि नदी फर्काउन आवश्यक पर्ने डाइभर्सन सुरुङ–१ र २ को निर्माणकार्य जारी रहेको आयोजनाले जनाएको छ । दुवै डाइभर्सन सुरुङको इनलेट र आउटलेटबाट खन्ने काम भइरहेको आयोजनाले जनाएको छ ।

    बाँधको माथिल्लो भागको स्लोप खन्ने कामअन्तर्गत हालसम्म इलिभेसन तह पाँच सय ४४ मिटरबाट चार सय ८० मिटरसम्म खन्ने काम सम्पन्न भइसकेको छ । यसैगरी बाँधको दायाँ किनारातर्फबाट माथिल्लो भागको स्लोप खन्नका लागि पहुँच सडक निर्माणकार्य सुरु गरिएकामा वर्षाका कारण प्रभावित भएको थियो । हालसम्म इलिभेसन तह चार सय ७० मिटरसम्म खन्ने काम सकिएको आयोजनाले जनाएको छ ।

    प्याकेज–१ अन्तर्गतको कार्य २०८३ साल जेठ १७ गतेभित्र सम्पन्न गर्ने लक्ष्य राखिएका हालसम्म रु दुई अर्ब २३ करोड ६८ लाख ४३ हजार खर्च भई समग्र भौतिक र वित्तीय प्रगति क्रमशः १२.६८ र ११.६७ प्रतिशत रहेको आयोजनाले जनाएको छ ।

    आयोजनाको प्याकेज–२ को निर्माणकार्यका लागि सिनो हाइड्रो कर्पोरेसनसँग २०७५ साल असोज १५ गते युएस डलर एक अर्ब १४ करोड एक लाख ८८ हजार नौ सय ५८ र नेपाली रु तीन अर्ब ८३ करोड १३ लाख ६० हजार तीन सय ६१ मा खरिद सम्झौता भएको थियो । खरिद सम्झौता बमोजिम निर्माणकार्य सुरु गर्न कार्यादेश जारी गरेपश्चात् सिनोले विसं २०७५ माघ ६ गतेबाट आयोजनास्थलमा परिचालित भई निर्माण कार्य जारी राखेको छ ।

    यो प्याकेज अन्तर्गत ८९ मिटर लम्बाइ, २२ मिटर चौडाइ र ५१ मिटर उचाइ भएको भूमिगत विद्युतगृह खन्ने काम विसं २०७९ असार १० गते सम्पन्न भएको आयोजनाले जनाएको छ । यसका अतिरिक्त मुख्य पहुँच सुरुङ, केबल सुरुङ र सेती नदीको दायाँतर्फबाट बाँधस्थलतिर जाने तथा सर्ज ट्यांकतर्फको पहुँच सुरुङ निर्माण सम्पन्न भएको श्रेष्ठले बताए ।

    आयोजनाको एक हजार चार सय ५६.९ मिटर लामो मुख्य सुरुङ २०७८ साल कात्तिकबाट खन्न सुरु गरिएकामा मङ्सिर मसान्तसम्म छ सय ८० मिटर खन्ने काम सकिएको छ । आयोजनाको दुई सय १०.९ मिटर टेलरेस सुरुङ २०७७ साल फागुन २९ गतेदेखि खन्न सुरु गरिएकामा उक्त काम सम्पन्न भइसकेको छ ।

    हाइड्रोमेकानिकल तथा इलेक्ट्रोमेकानिकल कार्यअन्तर्गत पेनस्टक जडानका लागि खन्ने काम ६४ मिटर रहेकामा सम्पूर्ण पेनस्टक खन्ने कार्य सकिएको छ । प्याकेज–३ अन्तर्गत प्रसारण लाइन निर्माणका लागि ४८ वटा टावरको जग हालिसकिएको आयोजनाले जनाएको छ । २६ वटा टावर जडानकार्य सम्पन्न भएको र आठ स्थानमा टावर प्रोटेक्सन कार्य गरिएको छ ।

    ३४.७ किमी प्रसारण लाइनमा ९४ वटा टावर राखिनेछ । प्रसारण लाइन निर्माणको काम सन् २०२२ मेसम्म सम्पन्न गर्ने लक्ष्य राखिएकामा कोभिड–१९ को महामारी र वन क्षेत्रको रुख कटानको स्वीकृति वन मन्त्रालयबाट प्राप्त हुन ढिलाइ हुँदा सम्झौताको म्याद सन् २०२४ डिसेम्बर १९ सम्म थप गरिएको छ ।

    आइतबार, फागुन २८, २०७९ मा प्रकाशित
    तपाईको प्रतिक्रिया

    सम्बन्धित समाचार

    कपिलवस्तुमा ट्रक र दुई मोटरसाइकल ठोक्किँदा एक जनाको मृत्यु, दुई घाइते
    जग्गाको सिमाना विवादमा धकेलिँदा ७५ वर्षीय वृद्धको मृत्यु, एक जना पक्राउ
    बुढीगण्डकी बाढी प्रभावित स्थानीय तहलाई तीन महिनाका लागि विपद् संकटग्रस्त क्षेत्र घोषणा
    सुनचाँदीको मूल्य बढ्यो
    प्रहरीको बर्दी डर होइन, भरोसा र सुरक्षाको प्रतीक बन्नुपर्छ : गृहमन्त्री गुरुङ
    मंसिर ३ गते सौराहामा नेपथ्यको सांगीतिक कार्यक्रम हुने

    लोकप्रिय

    • १.
      चितवनमा मंसिर २५ देखि २७ सम्म ‘बिल्ड

    • २.
      नारायणी नदीमा खुट्टा धुन गएका आमा–छोरा बेपत्ता,

    • ३.
      मंसिर ३ गते सौराहामा नेपथ्यको सांगीतिक कार्यक्रम

    • ४.
      कुटपिटबाट युवकको मृत्यु, एक जना पक्राउ

    • ५.
      प्रहरीको बर्दी डर होइन, भरोसा र सुरक्षाको

    • ६.
      नवलपरासी पूर्वमा अज्ञात वस्तु काट्ने क्रममा विस्फोट,

    भर्खरै

    • १.
      कपिलवस्तुमा ट्रक र दुई मोटरसाइकल ठोक्किँदा एक जनाको मृत्यु, दुई घाइते

    • २.
      जग्गाको सिमाना विवादमा धकेलिँदा ७५ वर्षीय वृद्धको मृत्यु, एक जना पक्राउ

    • ३.
      बुढीगण्डकी बाढी प्रभावित स्थानीय तहलाई तीन महिनाका लागि विपद् संकटग्रस्त क्षेत्र घोषणा

    • ४.
      सुनचाँदीको मूल्य बढ्यो

    • ५.
      प्रहरीको बर्दी डर होइन, भरोसा र सुरक्षाको प्रतीक बन्नुपर्छ : गृहमन्त्री गुरुङ

    • ६.
      मंसिर ३ गते सौराहामा नेपथ्यको सांगीतिक कार्यक्रम हुने

    • ७.
      सुनसरीमा ट्रकको ठक्करबाट मोटरसाइकल चालकको मृत्यु

    • ८.
      नारायणी नदीमा खुट्टा धुन गएका आमा–छोरा बेपत्ता, ११ वर्षीया छोरीको उद्धार

    About Us:

    Shubharambha Consulting and Media Pvt Ltd
    Registration no:
    296466/079/080
    PAN:
    610341137
    सूचना बिभाग  दर्ता नं
    ३५९३-२०७९/८०
    प्रेस काउन्सिल सुचिकरण नं- ३५८२


    © Fuel Rates Nepal

    Contact Us

    www.narayanipress.com
    Bharatpur-10, Chitwan
    Phone Number
    +9779855010218
    Email: shubharambha.vgroup@gmail.com ,
    for news: news.narayanipress@gmail.com


    © Nepali Calendar

    Powered by © nepali date converter

    Team

    Editor
    Bipin Kandel

    Website Visited:

    राशिफल


    © Nepali horoscope
    Copyright ©2026 Narayani Press | All rights Reserved.
     Website By :  nwTech.
